Ile kosztuje 1 m³ betonu? Aktualne ceny i na co zwrócić uwagę przy zamówieniu

Koszt zakupu 1 m³ betonu zależy od klasy wytrzymałości mieszanki oraz lokalizacji inwestycji. Średnie ceny najpopularniejszego betonu towarowego C16/20 (dawnego B20) mieszczą się w przedziale od 300 do 450 zł brutto za metr sześcienny. Ostateczny rachunek podnoszą opłaty logistyczne, czyli transport betonomieszarką oraz wynajem pompy do podawania mieszanki na odległość.

W skrócie: Za 1 m³ betonu zapłacisz 300–450 zł brutto bez transportu. Kluczowe jest doliczenie około 10% zapasu na ubytki technologiczne oraz dokładne zweryfikowanie kosztów dojazdu „gruszki” i pracy pompy na placu.

Ukryte koszty zamówienia: transport pompogruszką i dopłata za minimum logistyczne

Planując wylewki, łatwo wpaść w pułapkę liczenia wyłącznie ceny samej mieszanki C16/20. Ostateczny rachunek z betoniarni mocno windują koszty transportu i dopłaty za puste metry w gruszce. To właśnie te dodatkowe pozycje na fakturze potrafią wyciągnąć z portfela dodatkowe kilkaset złotych. Zrozumienie tych opłat ułatwia dokładną kalkulację budżetu budowlanego.

Dopłata za minimum logistyczne

Betoniarnie optymalizują trasy, aby maksymalnie wykorzystać ładowność pojazdów, dlatego obowiązuje minimum logistyczne wynoszące zazwyczaj 6 m³. Zamawiając na przykład 3 m³ mieszanki na mały taras, musisz zapłacić za faktycznie dostarczony surowiec oraz tzw. „pusty transport”. Producent dolicza rekompensatę za jazdę w połowie pustego bębna. Taka prowizja to zazwyczaj od 50 do 100 zł dopłaty za każdy brakujący metr sześcienny ładunku.

Transport: zwykła gruszka czy osobna pompa?

Wybór sprzętu zależy od odległości szalunku od utwardzonego wjazdu. Poniższa tabela ułatwi weryfikację dostępnych opcji pod kątem kosztów i zasięgu działania.

Typ transportu Zasięg podawania Kiedy warto wybrać? Szacowany koszt pracy (brutto)
Zwykła gruszka do 2-3 metrów (rynna spustowa) Gdy wjazd na działkę pozwala podjechać bezpośrednio pod szalunek (np. ławy fundamentowe). W cenie betonu (przy transporcie bliskim) lub ok. 60-90 zł/m³
Pompogruszka (PUMI) od 16 do 28 metrów Przy średnich budowach jednorodzinnych, wylewkach stropowych i tarasach o ograniczonym dostępie. ok. 250-400 zł za godzinę pracy sprzętu
Osobna pompa samochodowa od 24 do ponad 50 metrów Przy dużych odległościach, gęstej zabudowie lub braku nośności drogi dojazdowej dla ciężkich gruszek. ok. 350-600 zł za godzinę pracy (często z opłatą minimalną za 2-3h)

Checklista ukrytych opłat – o co dopytać przed zamówieniem

Zanim podpiszesz dokumenty i wpłacisz zaliczkę, zweryfikuj regulamin dostaw wybranej betoniarni. Unikniesz niespodzianek, jeśli rzetelnie sprawdzisz cztery poniższe punkty:

  • Kara za przedłużony rozładunek: Standardowy darmowy czas postoju to 45-60 minut. Przekroczenie limitu (często przez awarię sprzętu lub wolne operowanie taczki) to koszt od 100 do 200 zł za każdą rozpoczętą godzinę.
  • Dojazd strefowy: Tani transport obowiązuje przeważnie w promieniu 10-15 km od węzła produkcyjnego. Kolejne kilometry potrafią kosztować dodatkowe 5-8 zł za każdy kubik ładunku.
  • Miejsce na mycie pompy (tzw. placek): Operator po betonowaniu musi przepłukać rurociąg. Jeżeli na działce nie przygotujesz wyznaczonego i bezpiecznego punktu na zrzut popłuczyn betonowych, kierowca naliczy słoną karę za zanieczyszczenie maszyny.
  • Taryfa weekendowa: Wylewki planowane na sobotę oznaczają dodatkowy narzut sięgający od 10% do nawet 25% wartości całej mieszanki.

Beton z betoniarni a samodzielne wyrabianie w betoniarce – co się bardziej opłaca?

Składowe ceny 1 m³ betonu: koszt samej mieszanki, transport betonomieszarką oraz podawanie pompą na budowie.

Samodzielne kręcenie betonu w przydomowej betoniarce wydaje się prostą drogą do oszczędności na robociźnie i transporcie. W praktyce na placu budowy oznacza to morderczą pracę fizyczną, stracony czas i ogromne ryzyko słabej jakości materiału. Decyzja zależy od planowanej objętości wylewki i krytyczności elementu nośnego dla całej konstrukcji domu.

Koszty i parametry – twarde dane dla 1 m³ betonu C16/20

W poniższej tabeli zestawiłem surowe liczby dotyczące wytworzenia jednego kubika mieszanki obiema metodami.

Parametry techniczne i budżet Beton z betoniarni (towarowy) Samodzielne kręcenie w betoniarce
Koszty materiałowe (1 m³) ok. 300–450 zł brutto (bez transportu) ok. 280–360 zł (cement, kruszywo, plastyfikator)
Czas przygotowania 1 m³ Błyskawicznie (rozładunek pompy w 10-15 minut) ok. 1,5 do 2 godzin morderczej pracy fizycznej
Klasa i powtarzalność Gwarantowana laboratoryjnie, norma PN-EN 206 Zmienna, zależna od dokładności nasypu kruszywa „na łopaty”
Wymagany sprzęt Brak (wszystko zapewnia i obsługuje dostawca) Betoniarka, taczki, łopaty, bieżący prąd i woda

Na co uważać przed zakupem materiałów i własnym mieszaniem?

Zanim zamówisz workowany cement Górażdże Premium C32,5 oraz wywrotkę żwiru na podjazd, przemyśl uważnie te logistyczne haczyki:

  • Monolityczność wylewki: Elementy takie jak strop czy ława fundamentowa muszą wiązać w tym samym momencie i jednorodnie. Przerwy w domowym kręceniu sprawiają, że jedna partia betonu już schnie, podczas gdy inna dopiero trafia do szalunku, co powoduje groźne pęknięcia strukturalne i osłabienie nośności.
  • Zapotrzebowanie na ludzi: Ukręcenie 1 m³ betonu w popularnej betoniarce o pojemności 150 litrów wymaga 10-12 pełnych cykli mieszania. To praca dla minimum 3 sprawnych osób – jedna operuje łopatą i cementem, druga pilnuje wody i betoniarki, trzecia odpowiada za kursowanie pełną taczką.
  • Dozowanie chemii budowlanej: Betoniarnie dozują plastyfikator napowietrzający (np. Sika Mix Plus) za pomocą wag komputerowych z doskonałą precyzją. Jeśli samodzielnie wlewasz preparat z butelki „na oko”, ryzykujesz poważnym przedawkowaniem chemii, co radykalnie pogarsza mrozoodporność i twardość wylewki.
  • Bałagan i odpady na działce: Kręcenie we własnym zakresie wiąże się ze stratą części kruszywa wdeptanego w trawę lub błoto i uporczywym pyłem cementowym wszędzie dookoła. Korzystając z gruszki, płacisz tylko za zamówiony materiał i oszczędzasz długie godziny na porządkowaniu posesji.

Jak przygotować plac budowy na przyjazd ciężarówki (drogi dojazdowe i szalunki)?

Wjazd czteroosiowej ciężarówki ważącej ponad 32 tony z płynnym ładunkiem to moment krytyczny dla każdej inwestycji. Na grząskim podłożu maszyna bez trudu zawiesi się na osiach, wstrzymując prace na długie godziny i generując koszty akcji wyciągania sprzętu z błota. Odpowiednie utwardzenie dojazdu oraz pancerne szalunki to absolutna podstawa pomyślnego betonowania. Ostrzeżenie BHP: Upewnij się, że w pobliżu strefy rozkładania podpór pompy nie znajdują się głębokie, niezabezpieczone wykopy, które grożą osunięciem gruntu pod naciskiem kół.

Stabilny wjazd i stopy pod podpory maszyny

Dla płynnego manewrowania niezbędny jest przejazd o szerokości minimum 3,5 metra. Pamiętaj, że podpory hydrauliczne pompogruszki wywierają olbrzymi, punktowy nacisk o sile kilkunastu ton. Miejsca ich rozłożenia muszą stanowić idealnie płaską, twardą nawierzchnię. Jeśli grunt nie budzi pełnego zaufania, ułóż pod stopy siłowników grube bloki drewna lub specjalne płyty drogowe MON.

Procedura zabezpieczenia szalunków przed pęknięciem

Świeża masa cementowa wykazuje silne parcie hydrodynamiczne na drewniane deskowanie, wzmocnione przez ciśnienie rzutu z pompy oraz drgania wywoływane wibratorem. Rozszczelnienie formy powoduje natychmiastowy wypływ materiału i wymusza późniejsze żmudne skuwanie narostów betonowych. Wykonaj poniższe kroki na kilkanaście godzin przed laniem:

  1. Oczyść dojazd pod szalunki: Skrupulatnie usuń zwisające konary oraz upewnij się, że przewody energetyczne nad obszarem roboczym wiszą na bezpiecznej wysokości (wymagane minimum to 5 metrów od gruntu).
  2. Utwardź miękką ziemię: Zagęść tłuczniem kamiennym wszelkie gliniaste odcinki trasy, na których masywne opony gruszki mogą zgubić trakcję i wykopać koleiny.
  3. Zastosuj pancerne wzmocnienia: Deskowanie usztywnij na zewnątrz mocnymi kantówkami i połącz przeciwległe ściany gwintowanymi szpilkami stalowymi na nakrętki talerzowe (tzw. ściągi). Zwykłe budowlane gwoździe puszczą jako pierwsze i wysadzą zarys konstrukcji.
  4. Zlikwiduj szczeliny: Skręcone deski nie przylegają do siebie idealnie – spękania na bieżąco wypełniaj uszczelniaczem, grubą folią budowlaną lub pianką montażową, żeby po wylaniu najrzadsze, najcenniejsze w spoiwie mleczko cementowe nie sączyło się z dna.
  5. Napój drewno wodą: Dokładnie zwilż środek suchego szalunku około godziny przed wylewaniem. Jeśli używasz wysuszonej tarcicy, suche drewno w kontakcie ze świeżą masą błyskawicznie „wypije” wodę zarobową, krusząc zewnętrzną warstwę wylanego betonu.

Najczęstsze błędy inwestorów przy zamawianiu i rozładunku betonu

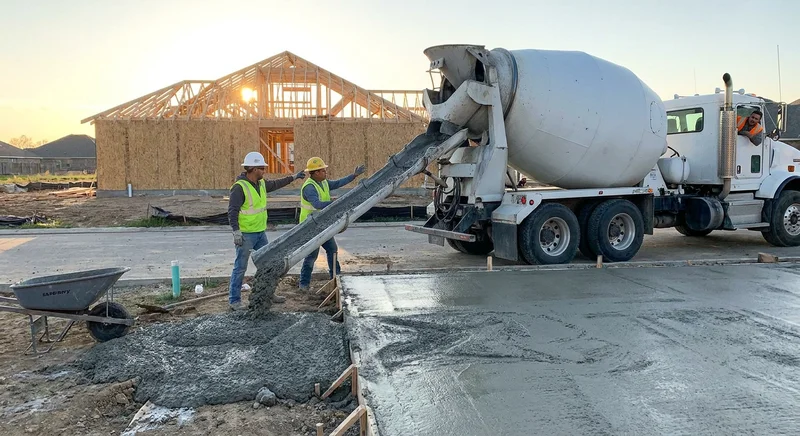

Robotnicy budowlani nadzorują wylewanie płynnego betonu z rynny betoniarki na przygotowane podłoże.

Sprowadzenie znakomitej mieszanki z certyfikatem nie kończy prac. Zepsucie materiału najczęściej następuje podczas samej operacji nakładania i wyrównywania. Brawura, pośpiech czy uleganie naciskom kierowcy maszyny błyskawicznie prowadzą do trwałej degradacji jakości i nośności domowych fundamentów. Przed rozładunkiem zwróć uwagę na cztery główne pułapki:

  • Dolewanie wody z węża („na rozrzedzenie”): To absolutnie najpopularniejszy błąd niszczący materiał. Zwiększenie płynności samą wodą diametralnie pogarsza wskaźnik woda/cement (w/c) – sprawia to, że beton C16/20 zamienia się w kruchą zaprawę poddaną olbrzymim pęknięciom skurczowym. Jeśli układana masa jest za mało lejna do szalunku, należy kategorycznie żądać użycia przez operatora dedykowanego chemicznego upłynniacza (superplastyfikatora).
  • Odpuszczenie zagęszczania wibracyjnego: Dziurawienie wylanego rzutu grubym drutem czy szpadlem to prowizorka, która w gęstym zbrojeniu nie usunie zablokowanych bąbli powietrza, tworząc na spodzie elementu rozległe, puste kawerny (tzw. „raki”). Powinno się wibrować mieszankę maszynowo – zastosuj gęsto wbijany, pracujący szybko wibrator buławowy (wgłębny) do momentu pojawienia się gładkiego mleczka na samej górze. Przy pracy nie dotykaj drgającą buławą siatek zbrojeniowych.
  • Aptekarskie wyliczanie objętości pod zamówienie: Deski delikatnie uwypuklą się pod masą cieczy, grubość poduszki piaskowej miejscami bywa różna, a sam wąż przepompowujący zawsze pochłonie trochę materiału do swojego smarowania. Kupienie masy na „styk” kończy się najczęściej brakiem zaledwie pół kubika do dokończenia elementu. Zamawiaj technologiczny margines błędu (około 5-10% zapasu na całej objętości).
  • Lanie bez schematu organizacyjnego: Mieszanka wiąże, nie czeka na poprawki geometrii szalunku w innym rogu. Przerwy w rozlewaniu tworzą wyjątkowo osłabione strefy zwane „zimnymi spoinami” (miejsca łączenia placka betonu starego, lekko związanego ze skrajnie nowym). Wyznaczaj stały front robót od najodleglejszego końca ramy ku wyjściu, nie zatrzymując pompy.

FAQ – Najczęściej zadawane pytania o zakup i parametry betonu

Odbiór betonu to skomplikowany technicznie proces na drodze budowlanej. Po odjeździe maszyn cała odpowiedzialność za poprawną stabilizację placka betonowego spoczywa na inwestorze, co zawsze owocuje wątpliwościami dotyczącymi dbania o materiał. Zebranie ich w spójne rozwiązania wyeliminuje niepotrzebny stres.

Jak długo i jak często należy podlewać świeży beton?

Hydratacja, czyli chemiczne uaktywnienie wiązania przez wodę w cemencie, powoduje szybką utratę własnej wilgoci. Wypalenie się cienkiej warstwy nawierzchniowej przez palące słońce błyskawicznie „odparza” górę wylewki w formę kurzu. Pielęgnacja podlega bardzo rygorystycznym ramom klimatycznym:

  1. W dni upalne i na porywistym wietrze (powyżej 25°C): Zraszaj „mgiełką” co 3-4 godziny (wstając na polewanie również w nocy!). Utrzymuj reżim pielęgnacji przez bite 14 dni.
  2. W komfortowych temperaturach (10-15°C): Standardowo zaplanuj 2-3 równe porcje obfitego podlewania rozproszonego każdej doby i prowadź rutynę przez minimum 7 dni po wylaniu.
  3. Gdy termometry zbliżają się do chłodu (poniżej 5°C): Wylewania wodą z węża natychmiast zaprzestań. Zastępuj polewanie szczelnym otuleniem całej posadzki (górnych obszarów pod chmurką) dedykowanymi termoizolacyjnymi plandekami albo mocną matą słomianą czy geotkaniną, aby zapobiec wysadzeniu cząstek wody mrozem.

Co oznaczają symbole S3 i S4 na dokumencie dostawy (WZ)?

Pojęcia takie jak S3, S4 określają u inżynierów laboratoryjną klasę konsystencji mieszanki betonowej badaną metodą „stożka Abramsa”. Sprowadza się to do stopnia płynności – symbol pokazuje wprost, jak bardzo gęsty jest dostarczony kit budowlany, bez oszukiwania przez dolewki wody.

Klasa konsystencji Opad stożka (mm) Zastosowanie praktyczne na budowie
S3 (półplastyczna) 100–150 Doskonała do formowania kopertowych spadków rur, wylewania schodków w ogrodzie czy grubszych elementów konstrukcyjnych bez gąszczu drutów. Zastygający klej stawia wyczuwalny opór na szufli.
S4 (ciekła) 160–210 Struktura idealna wręcz do szybkiego pompowania grubą rurą oraz wypełniania niezwykle ciasnych stref stropowych napchanych stalą zbrojeniową, wlewająca się wszędzie niczym gęsta zupa.
